拆装了多少次沥青拌和楼,又有谁认真去记录过安装过程中的每一天?在榆林西左界与战友们一同度过榆靖养护项目4000沥青拌和楼安装的10个日夜里,拌和楼每天一点点地成长,很多瞬间令人难忘。在这里,我要把这些日子的经历记录下来,与大家分享。
第一天 5月1日 晴
早上8点钟,在靖边临时租赁场地,一台35吨吊车、四台平板车和多次协助我们安装拆卸的工作人员,全部准备就绪,总负责人李宏晓召开了工作安排和安全技术交底会。会后,伴随着一阵震耳欲聋的鞭炮声,沥青拌和楼调运工作开始。

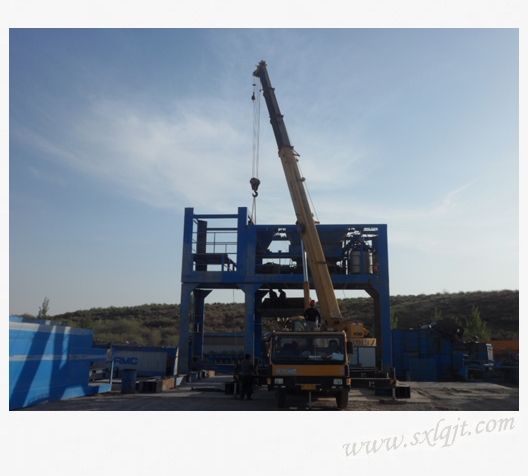

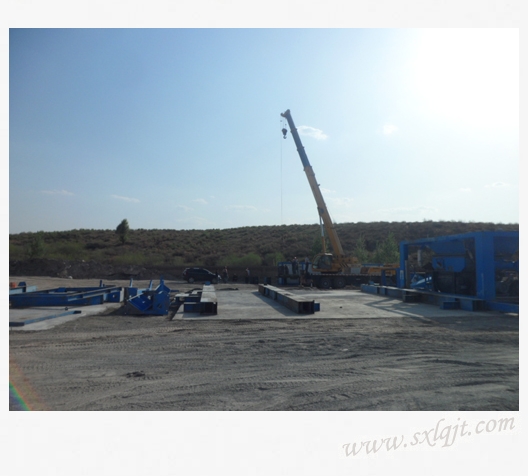

中午两点,四车拌和楼组件运抵榆林西左界拌和场,一台25吨吊车已经在现场待命。还是老规矩,卸货之前,李宏晓召集所有安装人员进行工作分工安排,安全技术交底是重中之重。会后卸车安装工作开始。下午六点,拌和楼底座支架已全部定位。

第二天 5月2日 晴
早晨六点半吃过早饭,灶房将熬好的绿豆汤装车,与安装工人一同进入现场。因陕北沙漠地区太阳狠毒,为避免中暑,后勤人员提前做好了预防工作。遗憾的是,今天因现场吊车只有一台,用来卸车就不能同时进行安装,总共卸了七车组件,安装进度只是将拌和楼支撑腿立了起来。
第三天 5月3日 晴
吃过早饭,场内来了两车组件,同志们立即组织卸车。八点时,我们欣喜地看到一辆平板拉着路面公司使用了20多年的宝贝——30吨大吊车进场了。同志们高兴地说:“这下好了,两台吊车,一台卸车,一台安装,进度就快了,要不然还像昨天那样进度,那真是丢死人了。”
我不这样认为,卸车也是进度。今天的成绩不错,卸了六车,而且都是大件,跟人比起来都是庞然大物,不容易呀。到下午七点,拌和楼搅拌锅安装到位。装这个搅拌锅发生了点波折,有一个支撑腿与搅拌锅连接螺栓孔对不上位,吊车提着拌锅,一部分人装载机端着用撬杠撬,还有一部分人用绳子在地上拉,用了大约一个小时总算拿下。

第四天 5月4日 晴
今天再来八车,拌和楼组件就全部调运完毕。早上七点来了四车,预计中午剩下四车就全部运完,这样就可以完全投入到安装阶段了。

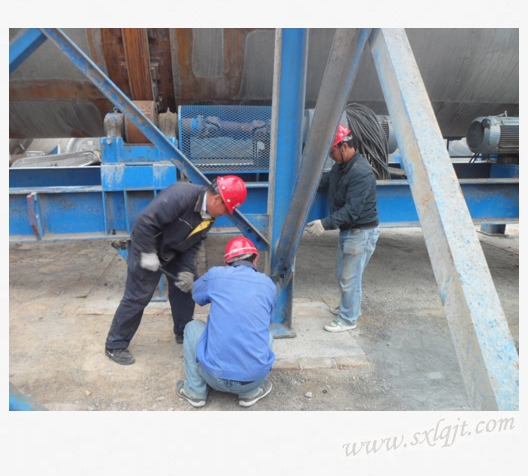

上午还在设想安装进度,下午却传来消息说吊车油管爆裂了。我赶紧跑到现场一看,确实是我们的老宝贝30吨吊车液压油管破了,还好八车组件已全部卸完。下午一部分人抢修吊车,另一部分人对已定位的组件进行螺丝固定。
还有就是配电房也已盖好,配电柜可以就位了。
第五天 5月5日 阴大风
早晨风比较大,拌和场地处毛乌素沙漠地带,只要起大风,到处是沙尘弥漫。考虑到拌和楼安装已基本进入高空作业,大风天气进行高空作业存在安全隐患,今天的工作全部改为地面作业。先是将两个沥青罐吊到提前预制好的底座上,固定到位;下来分别对干燥筒、除尘器的支撑腿进行定位安装;最后对成品料仓和热料仓进行拼接。

一阵风吹过,不夸张地形容,现场干活的人都成了泥娃娃,夸张一点那就是兵马俑。为了让大家少吃点沙子,现场安排了专人洒水灭尘,虽然不能完全消除沙尘,但还是能减少一些沙袭。
第六天 5月6日 小雨转阴
滴滴答答的小雨,不影响正常工作,就是爬高空时担心脚底打滑,进入现场大家互相提醒一定要注意脚底踩稳,安全第一。

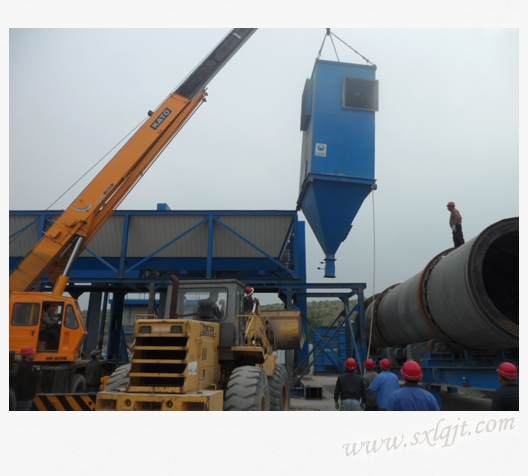

有了昨天的成品料仓和热料仓拼接基础,今天就直接将成品料仓下体和热料仓下体吊装定位了。安装除尘器感觉就像孩子们玩套圈圈一样,吊车吊着除尘器缓慢地升上高空,然后要将除尘器准确地放入支架框内,这也是考验吊车司机的时刻了。不过对于我们的30吨吊车司机来说,这已经是家常便饭,对这些安装技巧他已经很熟悉了。安装干燥筒比起除尘器相对要容易点,但是毕竟体积太大,放稳干燥筒后还要安装筒口两侧的舱门。这些步骤完成,今天的计划也就顺利完成了。

第七天 5月7日 阴
今天可是个好日子,用拌和楼术语来说就是主楼封顶,意味着拌和楼的主要部件将要安装到位,剩下的工作就是油管路和电路的细活了。

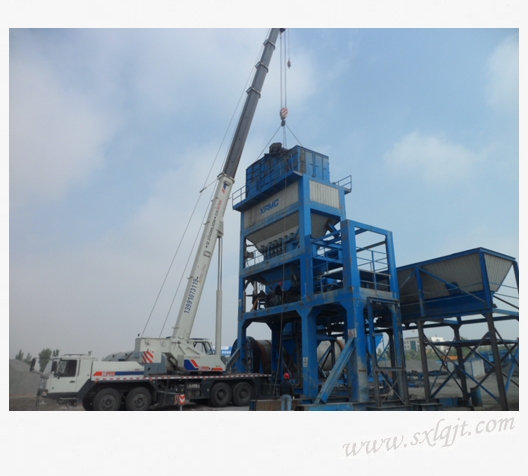

今天的任务比较重,要想主楼封顶那就得一鼓作气,我们请来了70吨的大吊车。先是将拌和楼最高的热料仓上体和振动筛固定到位。看着吊臂升起到20多米高度作业,一种莫名的成就感从我们每个人的心底里蜂拥而出。

在倒运骨料提升机时,出了点小插曲,由于场地路面高低不平,再加上提升机超长,车头从高处走到低处时,车尾刚好位于地面高处,提升机的尾部蹭到了地面,幸亏发现及时立即停车,才没有造成电机部位损坏。吊车重新将提升机提起,将其垫高后拉到安装部位,两辆吊车配合,先将提升机从板车上卸下,70吨吊车伸长大臂,将升降机立起安装到除尘箱侧面。
昨天还夸安装除尘箱难度大,今天可让我又开了眼了。要把两个并列的螺旋粉罐安装到支架框内,可真是不知道该怎么形容。无法借助任何外力,只能眼巴巴地望着吊车左摆右摆地放入框内,放第一个粉罐还比较容易,第二个就难了,就差那么一点粉罐箱卡住进不去,因空间狭小,安装人员无法站立操作,只能挤在狭小的缝槽内安装,又使不上劲,这时候就需要经验和技巧了。听到有人大喊把导链扔上来,我一看是我们的刘雪峰,他是修理工出身,现在是3000型拌和楼的操作工,安装拌和楼可以说是身经百战,导链装上以后,很快第二个粉罐就进去了。可见干什么事情都要巧干,不能硬干、蛮干,如果这次没有经验丰富的师傅指点,那可就要费老劲了。
成品料仓上体安装比较快,在地面提前将上体的部件全部拼接好,吊车吊起直接对孔固定螺丝,另外一个吊车吊着挂蓝,工作人员站在挂蓝内,拧紧螺丝。

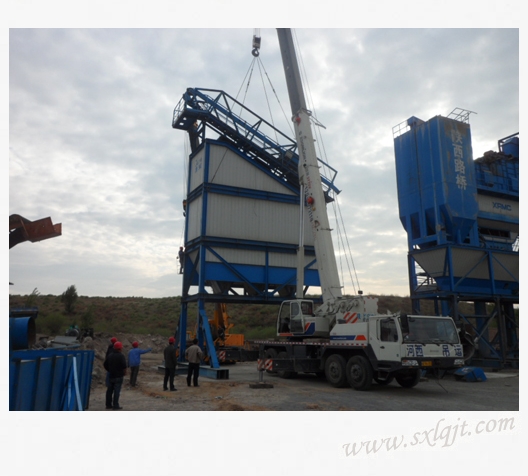

最后是除尘箱上体的安装,上体与除尘箱连接不是靠螺丝固定,而是通过密封条连接,首先在除尘箱表面用密封胶将密封条固定,然后将上体对边落上,不能有缝隙,必须得密封好,不能有漏气现象,否则就无法达到除尘效果。
第八天 5月8日 阴转雨
昨天主楼封顶了,今天可以喘口气了,但丝毫不能泄气,后边的工作还很多,危险性降低了,但技术活增加了。
早晨将四个沥青罐和一个柴油罐吊装定位。定位好定,但罐的管道装起来就麻烦了,每一道管口都必须清理干净,以便管口连接时密封胶和垫子能很好地连接,工作运转时不漏油,干这些细活就比较耗时耗力了。
装完沥青罐就可以定位冷料仓了,六个冷料仓提前拼接好,直接固定在预制好的底座上,将冷料仓下方输送带和支架安装到位,冷料仓安装到位就可以用砖来砌上料台,上料台砌好后还需进行混凝土硬化。
还不到十一点,老天变脸了,一瞬间乌云密布,狂风暴雨直奔而来,现场被迫停工,只能等雨停了,下午的时间算是泡汤了,什么也干不了了。
第九天 5月9日 多云
从冷料仓输送出来的冷料要通过输送机送到干燥仓内进行烘干、除尘,怎么进入就需要今天安装的斜皮带输送机了。输送机上方装有烟道,烟道和引风机通过除尘设备达到除尘效果,工作原理我不是很懂,但基本运行原理应该就是这样。
第十天 5月10日 晴
截止今天,拌和楼的全部组件安装到位,包括扶梯、管道等各种附件,我的安装日记也就写到这儿了。接下来是电路的连接,需要专业人员对着电路图一道一道地连接;拌和楼的每道电路与配电柜的连接;配电柜与1250千伏变压器的连接;变压器与高压线路的连接等,这些工作都在紧张地进行中。今天,供电站的工作人员进场架设高压电路,预计两天之内高压线路就可以架好,等拌和楼的电路全部连接好,就可以调试试拌了。
短短十天,我和参战的工作人员一起,亲历了每一天的工作,看到同事们不辞辛劳、尽心尽责的工作态度,我想说:你们是光荣的!请记住他们的名字:朱安科、刘雪峰、杨高峰、牛荣军、米锋、白亚军。
