大干快上正当时——安徽合周高速项目全面掀起攻坚热潮
发布时间:2023-05-04     作者:李涵 刘书成       来源:第四工程公司      分享到:
近日,安徽合周高速路基2标、路面1标抢抓项目建设黄金季节和施工关键期,紧紧围绕既定目标任务,抓重点、抓突破、抓攻坚,科学部署、精心组织、迅速行动,全体参建人员夜以继日,奋力冲刺,迅速掀起大干、快干、实干攻坚热潮,切实推动项目建设全面提速、提档进位。

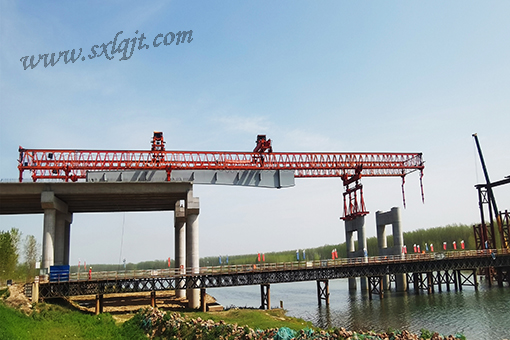

合周高速路基2标工程项目施工现场机声隆隆,压路机、平地机、挖掘机、自卸车、架桥机等机械设备齐上阵,路基、桥梁建设有序推进,多工种、多区域交叉作业,同步施工。面对工期紧、任务重的实际,项目部紧盯路基交验、控制性工程淠河特大桥施工节点,超前谋划、不等不靠,合理安排任务,强化组织协调,出实招、下实功、求实效。截止目前,路基施工已完成78%,桩基、墩柱施工已全面完成,箱梁架设已完成83%,现浇梁施工已完成56%,控制性工程淠河特大桥钢箱组合梁施工有序推进。

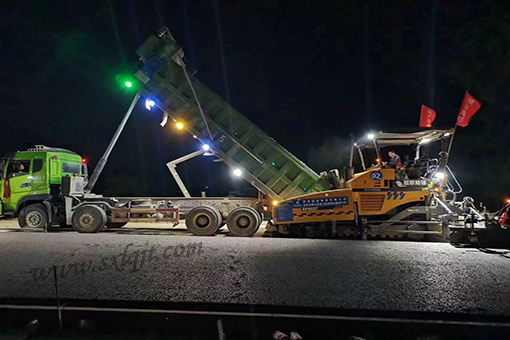

合周高速路面1标在1#水稳站顺利投产后,分别于3月11日、4月2日完成全线首段水泥稳定碎石底基层、基层试验段摊铺施工,同时加强地方协调力度,3月底完成2#沥青站场地硬化工作,预计4月底完成2#沥青站建设工作。针对白天路基单位架梁作业、土方作业等交叉施工干扰,项目部采取白天收料、夜间摊铺施工工序,加强物资、设备、后勤等保障力度,全力推进水稳施工进度,目前已达到日均1km摊铺进度,项目办领导的一致好评。
下阶段,安徽合周项目全体参建人员将矢志践行集团公司“以现场拓市场、以诚信树信誉、以品质创品牌”的经营理念,精心组织、奋力攻坚,为陕西路桥在安徽区域市场闯出新天地,再创新业绩。
